Nâng cấp xuất tuyến 171

Phụ tải xuất tuyến Thác Mơ – Phước Long trong năm 2014 đã vượt quá công suất thiết kế có khi lên tới 115%; do vậy, nhu cầu nâng cấp thiết bị xuất tuyến 171 là cấp thiết, nhằm đảm bảo cung cấp điện ổn định cho tỉnh Bình Phước.

Căn cứ thông báo số 8585/TB-EVN-SPC ngày 01/12/2014 của Tổng Công ty Điện lực miền Nam về việc phân pha dây dẫn ACSR185 thành 2xACSR185 đường dây 110KV thác Mơ – Phước Long.

Trước nhu cầu  nâng cấp đường dây, công tác  thay mới TI tuyến 171 thực hiện trong khi trạm OPY/110KV  đang vận hành, nguy cơ phát sinh sự cố trong quá trình công tác là có thể; với điều kiện công tác nghặt nghèo nhưng phải hoàn thành tốt công việc và kiên quyết không để xảy ra tai nạn lao động; Lãnh đạo Công ty chỉ đạo lực lượng kĩ thuật phối hợp chặt chẽ với  kĩ sư an toàn, lên kế hoạch một cách khoa học, phổ biến thấu đáo tới từng đơn vị nhằm thực hiện tốt tiến độ đã đề ra - Đây cũng là hoạt đông thiết thực của toàn thể CBCNV, nhằm hưởng ứng Tuần lễ Quốc gia về ATVSLĐ - PCCN lần thứ 17 năm 2015.

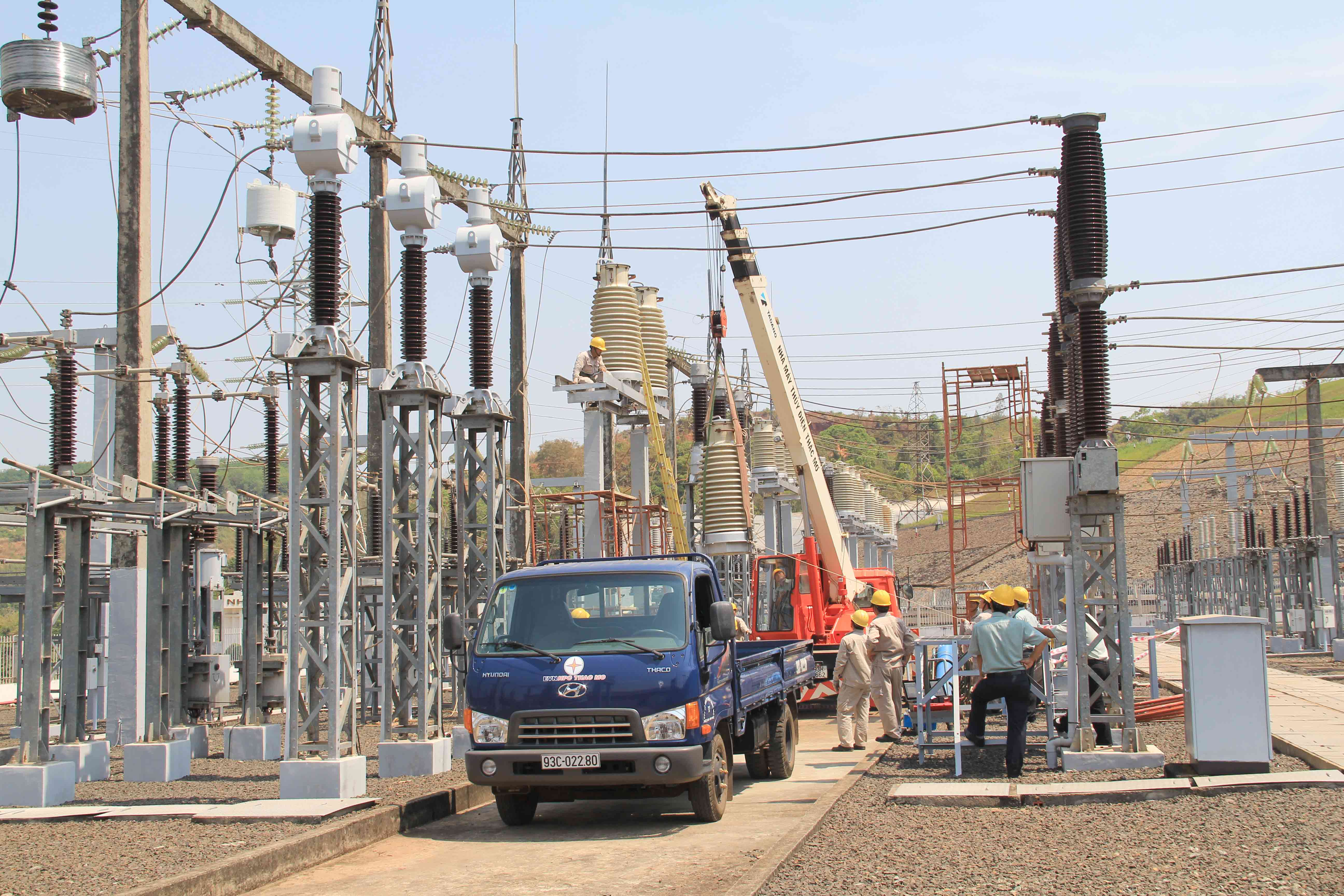

Tháo dỡ TI (thông số kỹ thuật không còn phù hợp) phát tuyến 171

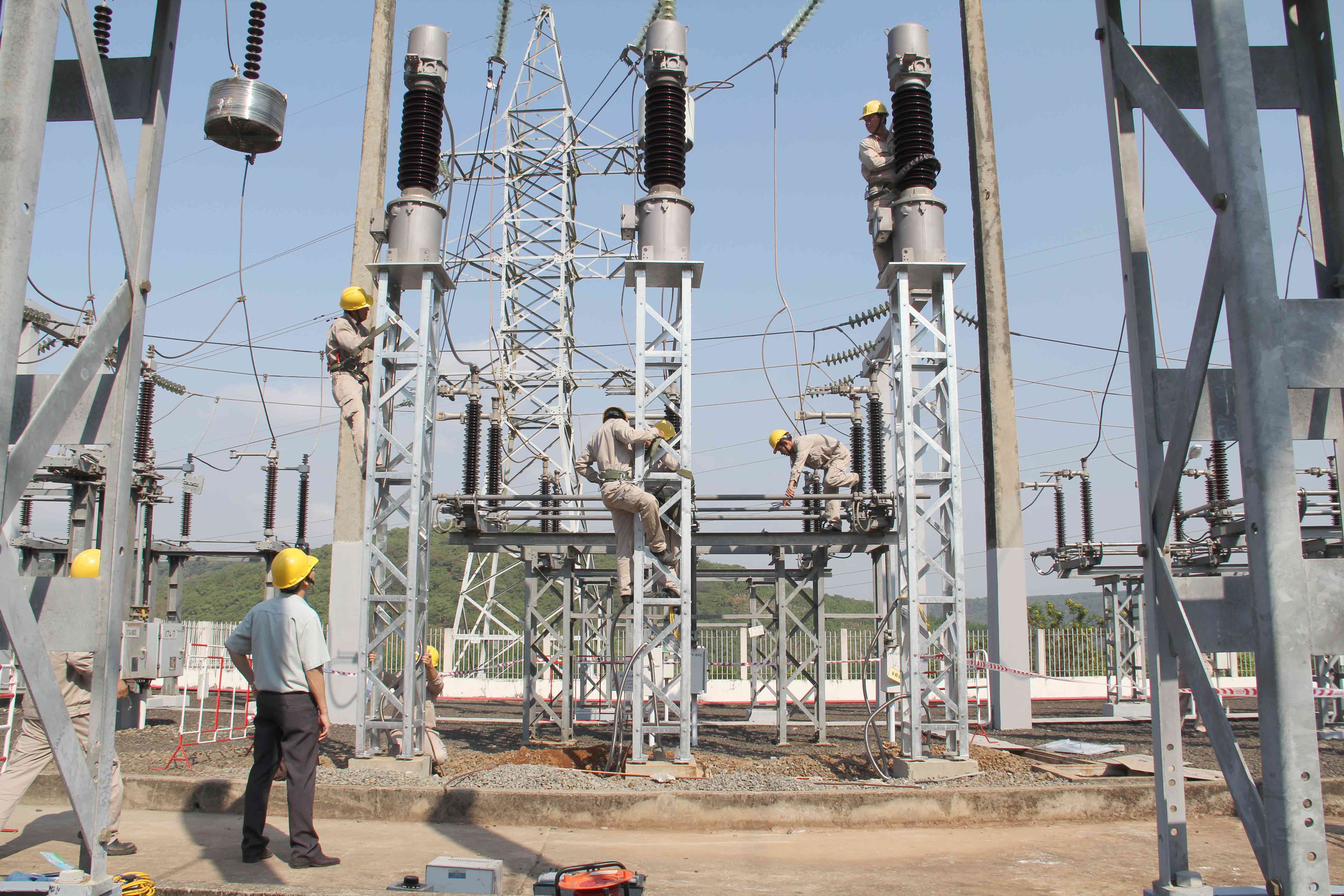

Khẩn trương thi công phát tuyến 171

Sau khi thống nhất kế hoạch triển khai công tác đến từng nhóm công tác, vật tư thiết bị  được tập kết đầy đủ; ngày 06/03/2015, lực lượng kĩ thuật tiến hành công tác  thay mới TI, dự kiến hoàn thành công việc và đưa vào vận hành an toàn phát tuyến 171 trước ngày 15/03/2014./.



  • 16/03/2015 03:40
  • Liêm Hòa
