Phương án Đại tu được xây dựng trên cơ sở kết quả khảo sát, đánh giá tình trạng kỹ thuật Tổ máy H1 và yêu cầu chu kỳ sửa chữa lớn, nhằm khắc phục triệt để các hư hỏng của thiết bị, khôi phục đầy đủ chức năng vận hành, phòng ngừa sự cố và đảm bảo tổ máy vận hành an toàn, tin cậy lâu dài, đáp ứng các thông số thiết kế, tiêu chuẩn của nhà chế tạo và các quy chuẩn kỹ thuật hiện hành.

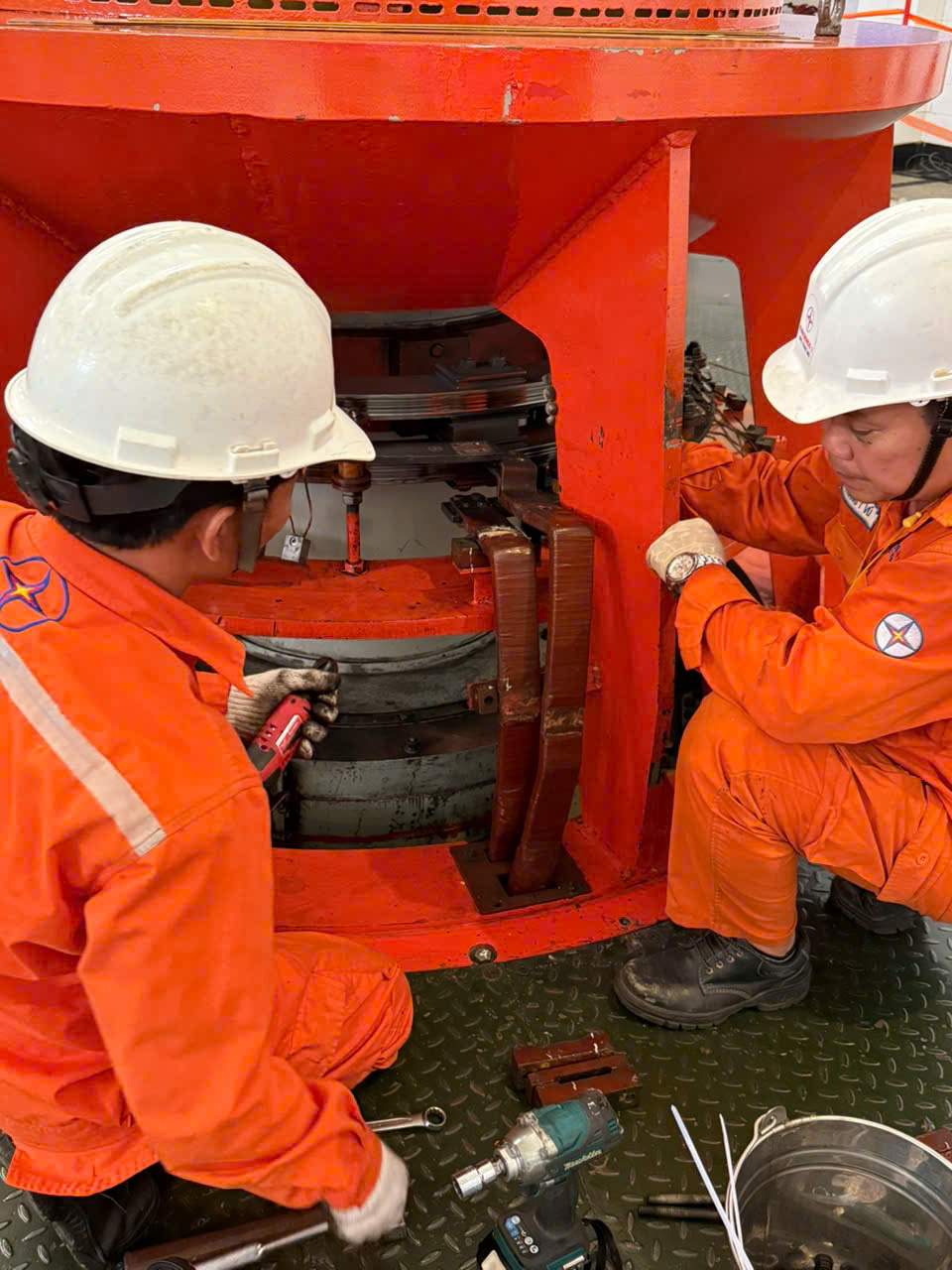

Các công việc trọng tâm bao gồm thay thế máy biến áp 1T; kiểm tra, bảo dưỡng tuabin, máy phát; hệ thống kích từ, điều tốc; thiết bị điện 13,8 kV; hệ thống rơ le bảo vệ và các hệ thống phụ trợ khác, góp phần khôi phục và nâng cao độ tin cậy vận hành của Tổ máy số 1.

TMP tập trung nguồn lực tham gia Đại tu Tổ máy H1 nhằm đảm bảo chất lượng, tiến độ thi công
Thay thế “thần tốc” MBA 1T
Hạng mục thay thế máy biến áp 1T được xác định là công việc then chốt trong đợt Đại tu lần này. Theo phương án và tiến độ được phê duyệt, công tác tháo dỡ MBA 1T cũ và lắp đặt MBA 1T mới được triển khai liên tục từ ngày 14/12/2025 đến ngày 22/12/2025, bao gồm các bước: tháo dỡ, vận chuyển, lắp đặt, nạp dầu, hút chân không, thí nghiệm, chỉnh định rơ le, thử liên động và đóng điện nghiệm thu.
Máy biến áp 1T mới có công suất định mức 88 MVA, đáp ứng đầy đủ các yêu cầu kỹ thuật, bảo vệ, đo lường và an toàn vận hành, qua đó khắc phục các nguy cơ tiềm ẩn của thiết bị đã vận hành trong thời gian dài trước đây. Công tác thi công được tổ chức chặt chẽ, tuân thủ nghiêm các quy trình an toàn, với sự phối hợp đồng bộ giữa TMP, Tổng Công ty Thiết bị điện Đông Anh (EEMC) cùng các đơn vị liên quan.

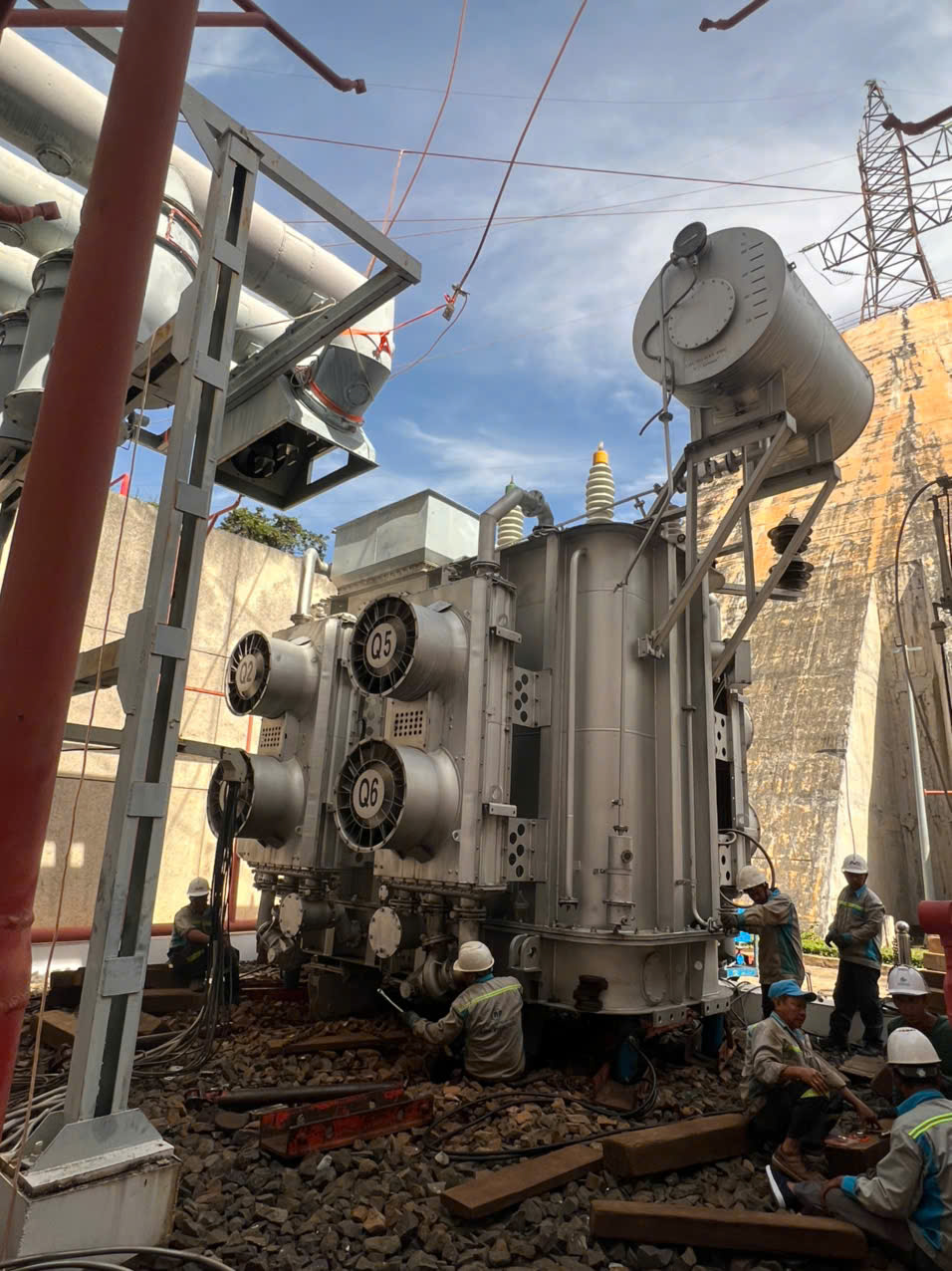

Thi công tháo dỡ MBA 1T cũ

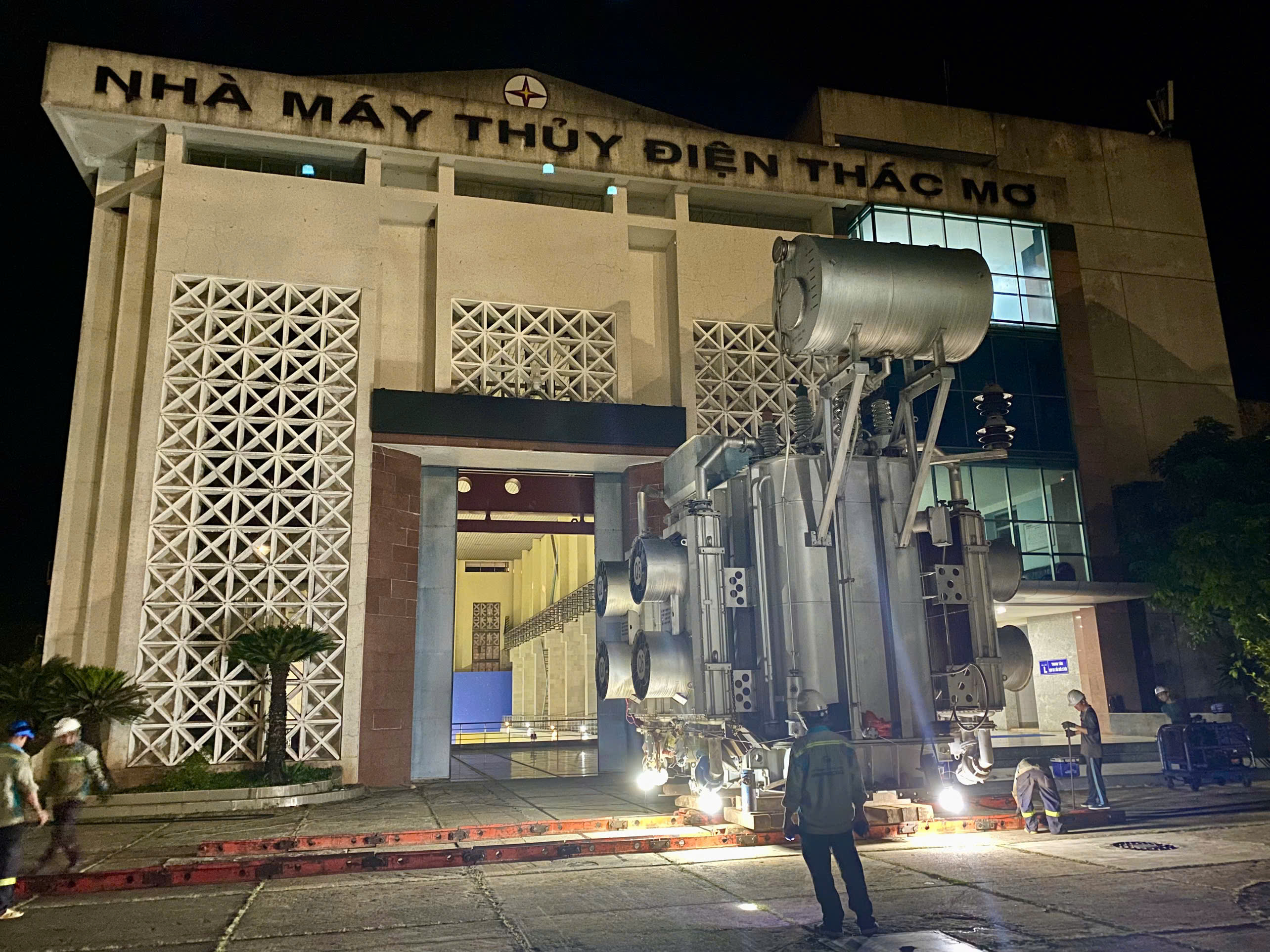

Quá trình kích kéo vận chuyển MBA 1T cũ ra vị trí đặt tạm

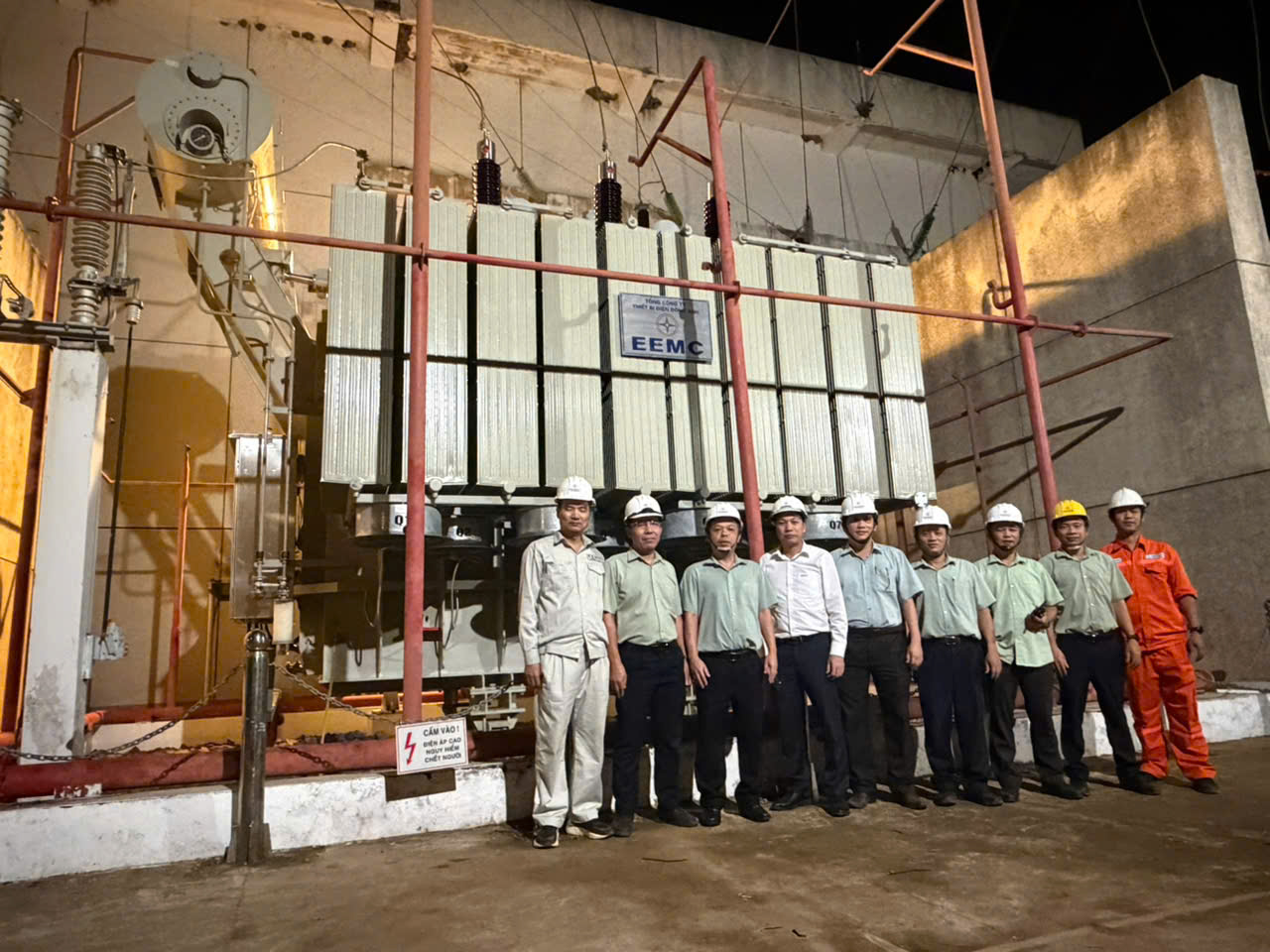

Phó Tổng giám đốc Đinh Văn Sơn (thứ năm từ trái sang) cùng đội ngũ kỹ thuật TMP và đơn vị EEMC tại khu vực MBA 1T
Bảo đảm an toàn, chất lượng và tiến độ công trình
Trong suốt quá trình Đại tu, công tác an toàn vệ sinh lao động, giám sát kỹ thuật và kiểm soát chất lượng luôn được đặt lên hàng đầu. Các đơn vị tham gia thực hiện đúng chức trách được phân công; tiến độ, khối lượng và chất lượng từng hạng mục được theo dõi, kiểm tra và nghiệm thu theo quy định, bảo đảm Tổ máy H1 đủ điều kiện đưa vào vận hành sau Đại tu.

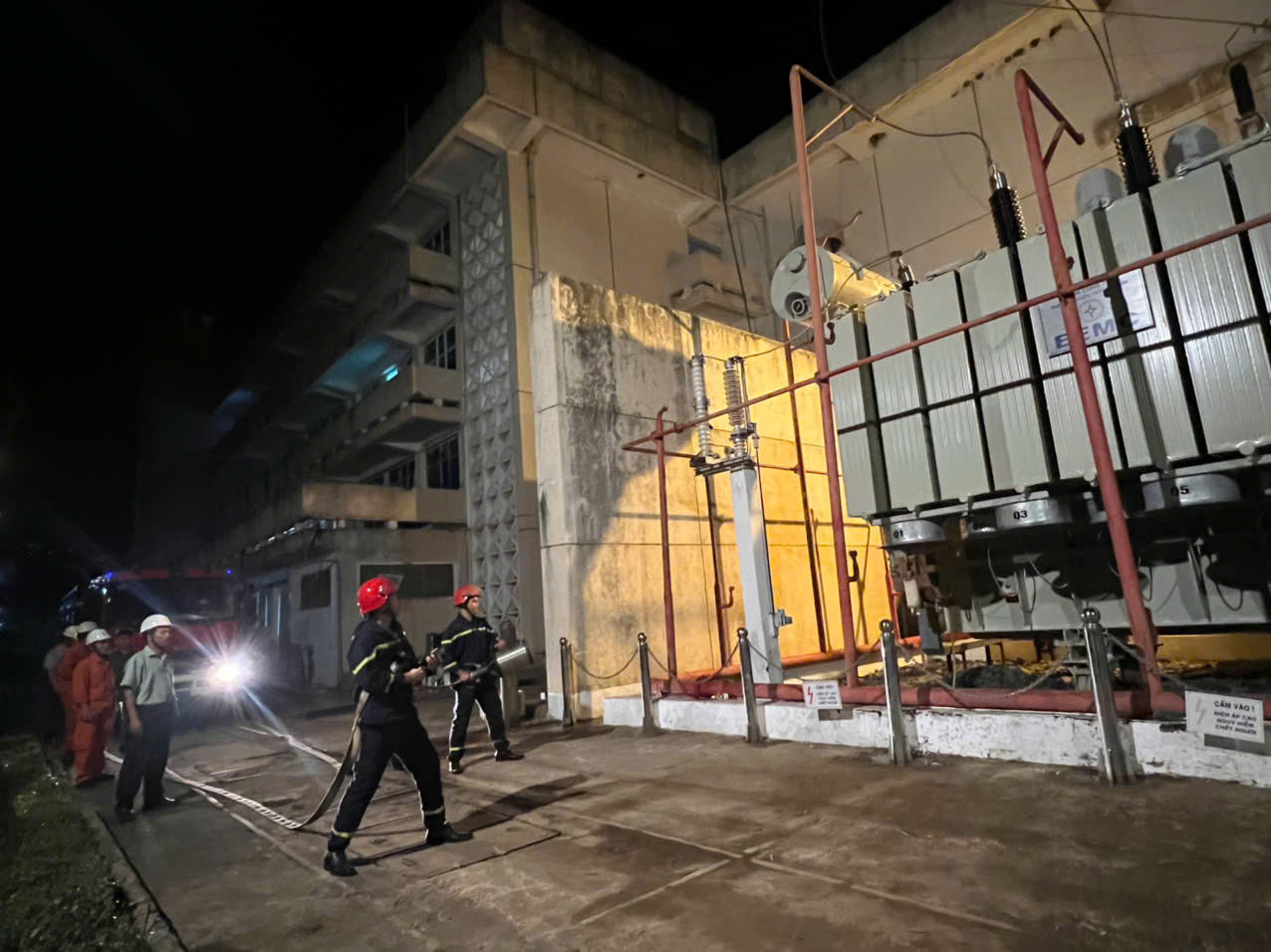

Đặc biệt, nhằm đảm bảo an toàn phòng cháy, chữa cháy trong thời điểm đóng điện máy biến áp 1T, Công ty Cổ phần Thủy điện Thác Mơ đã chủ động phối hợp với Phòng Cảnh sát PCCC&CNCH Công an tỉnh Đồng Nai và Đội Chữa cháy, Cứu nạn cứu hộ khu vực 13, bố trí xe chữa cháy cùng kíp trực ứng trực tại hiện trường, sẵn sàng xử lý kịp thời các tình huống phát sinh, góp phần đảm bảo tuyệt đối an toàn cho người và thiết bị.

Công tác an toàn, PCCC và CNCH luôn được TMP ưu tiên hàng đầu
Khẳng định năng lực tổ chức và quản lý kỹ thuật
Việc hoàn thành Đại tu Tổ máy H1 đúng tiến độ trong 23 ngày, đồng thời thay thế thành công MBA chính 1T trong thời gian ngắn, đã góp phần quan trọng nâng cao độ tin cậy vận hành của Nhà máy Thủy điện Thác Mơ. Kết quả này giúp Nhà máy duy trì trạng thái sẵn sàng cao của các tổ máy, đáp ứng yêu cầu huy động và dự phòng nguồn điện, thực hiện hiệu quả chỉ đạo của Tổng công ty Phát điện 2 về đảm bảo cung cấp điện an toàn, liên tục trong dịp Lễ Noel, Tết Dương lịch và Tết Nguyên đán Bính Ngọ năm 2026.
